Projet éolien de la Seille

Le projet éolien de la Seille, situé sur les communes de Lesménils et Morville-sur-Seille, est porté par Akuo, producteur et développeur français d’énergie renouvelable. Il vise à produire de l’électricité bas-carbone, contribuant ainsi à la transition énergétique et à la réduction des émissions de gaz à effet de serre.

Il s’inscrit dans un contexte national et local de développement des énergies renouvelables, avec pour objectif d’augmenter la part d’électricité bas-carbone et de participer à la sécurisation de l’approvisionnement énergétique du territoire.

Un dialogue engagé avec les communes depuis 2023

Depuis 2023, le projet a fait l’objet d’échanges réguliers avec les communes d’implantation. Les premières présentations ont été réalisées devant les conseils communaux au printemps 2023. Des rencontres régulières ont ensuite permis de suivre l’avancement des études et d’échanger sur les enjeux identifiés localement.

Des échanges ont également eu lieu avec d’autres acteurs du territoire, notamment l’EPCI, les services de l’État, notamment dans le cadre du Pôle Énergies, ainsi que la Préfecture.

Des temps d’échange ouverts aux habitants

Deux permanences publiques ont été organisées en janvier 2025 dans les mairies de Lesménils et de Morville-sur-Seille afin de présenter le projet et de recueillir les questions du territoire. Elles ont conduit à la transmission d’un document de réponses.

Un groupe de travail a été constitué en novembre 2025 avec des riverains et des élus volontaires rencontrés lors de ces permanences, afin d’examiner les rapports des bureaux d’études.

Conformément aux demandes du groupe de travail, une réunion publique s’est tenue le 4 mars 2026 afin de présenter l’avancement du projet et de continuer à répondre aux questions.

L’ensemble de ces échanges a conduit à la mise à jour du document de réponses.

Les habitants pourront également s’exprimer lors de la consultation parallélisée réglementaire, conduite par un commissaire enquêteur, dont les conclusions seront remises au Préfet avant sa décision.

© Akuo
© Akuo – Groupe de travail – novembre 2025

Le calendrier de la concertation

2023

• 9 mai : Présentation en conseil communal de Morville-sur-Seille
• 1er juin : Présentation en conseil communal de Lesménils

2023
2024

Rencontres régulières avec les maires, dont :
• 25 septembre
• 14 novembre
• 19 novembre

2024
2025

• 27 janvier : Permanence publique – Mairie de Lesménils
• 28 janvier : Permanence publique – Mairie de Morville-sur-Seille
• 19 février : Rencontre maires
• 17 mars : Rencontre maires
• 18 juin : Rencontre EPCI
• 26 juin : Passage au Pôle Énergies 54
• 30 septembre : Rencontre avec le Préfet de Meurthe-et-Moselle et de la DREAL Grand Est 54
• 25 novembre : Mise en place du groupe de travail citoyen

2025
2026

• 25 février (18h) : Comité de projet – Salle des fêtes de Lesménils
• 4 mars (18h) : Réunion publique – Salle des fêtes de Lesménils
• à venir : Enquête publique (= Consultation parallélisée réglementaire)

2026

Les réponses d’Akuo aux questions du territoire

Le projet éolien de la Seille

est étudié sur les communes de Lesménils et Morville-sur-Seille. Il s’appuie sur un travail engagé depuis 2023, comprenant des études techniques et réglementaires, ainsi que des études paysagères, acoustiques et environnementales.

Le projet a évolué au fil des études et des échanges : une première configuration de 11 éoliennes a été réduite à 9, puis à 6 éoliennes, tandis que leur hauteur a été ajustée afin de réduire les impacts paysagers et environnementaux.

Le mât de mesure

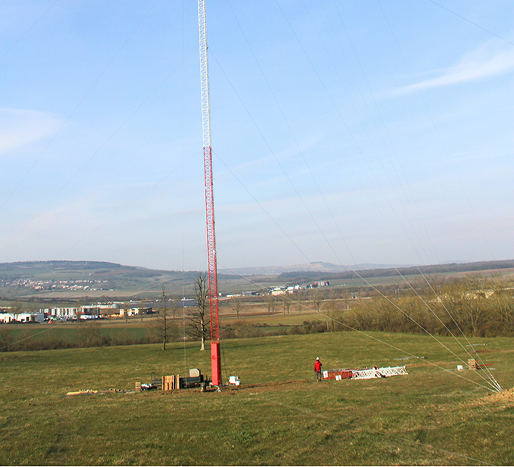

Un mât de mesure a été installé en février 2025 afin de recueillir des données précises sur le vent (vitesse, direction, turbulence) et sur l’activité des chiroptères en hauteur. Ces mesures permettent d’affiner l’implantation des éoliennes, d’estimer la production électrique future et d’adapter, si nécessaire, les mesures de réduction d’impact.

© Akuo

6

éoliennes

27 MW

de puissance totale projetée

55 GWh/an

de production annuelle estimée

11 458 foyers

Équivalent de consommation

 ≈ 4 290 tonnes

de CO₂eq évitées / an

Les réponses d’Akuo aux questions du territoire

Insertion paysagère et environnementale du projet

La Zone d’Implantation Potentielle (ZIP) du projet se situe entre Lesménils et Morville-sur-Seille, à l’ouest du Bois de la Fourasse, dans un secteur principalement agricole.

L’implantation du projet résulte directement des études environnementales, paysagères, acoustiques et techniques menées depuis 2023 par des bureaux d’études indépendants. Ces études ont permis d’identifier les contraintes du site et de définir les emplacements les plus adaptés, en recherchant en priorité la réduction des impacts.
Le projet présenté comprend six éoliennes implantées à plus de 814 mètres des habitations, soit une distance supérieure aux exigences réglementaires de 500 mètres.

Les implantations ont été définies de manière à :

éviter les zones à enjeux environnementaux (zones humides, habitats sensibles, zones boisées),
tenir compte des contraintes réglementaires et techniques (servitudes, aéronautique, distances),
s’appuyer sur des espaces déjà anthropisés lorsque cela est possible (chemins existants).

Après concertation avec l’Unité Départementale de l’Architecture et du Patrimoine (UDAP), aucune éolienne n’est prévue dans le périmètre de protection de la nécropole tumulaire de Lesménils, et le projet n’impacte aucun monument historique.
L’organisation du parc (alignements, interdistances régulières, adaptation à la topographie), issue notamment de l’étude paysagère, vise à assurer une bonne intégration visuelle et à limiter les effets sur le paysage.

L’analyse croisée de l’ensemble des critères étudiés a ainsi conduit à retenir une implantation visant à réduire les impacts.

Les études seront mises à disposition sur ce site dès qu’elles seront finalisées et considérées comme complètes par la préfecture, avant l’ouverture de l’enquête publique.

Les propositions de mesures :

Environnementales

évitement des espèces végétales patrimoniales et des espèces exotiques envahissantes
évitement des zones humides et des zones à enjeux (ZNIEFF, Natura 2000)
éloignement des corridors écologiques
mise en place d’un système de détection automatique
bridage chiroptères et avifaune
arrêt complet des éoliennes lorsqu’elles ne produisent pas
utilisation des chemins existants
garde au sol de plus de 39,8 m
limitation du nombre de mâts
éloignement entre 292m et 1 066m des éléments les plus attractifs pour les chiroptères

Paysagères

limitation de l’angle de visibilité à 90° maximum depuis les habitations,
éloignement minimum de 814 m des habitations,
exclusion du périmètre de protection de la nécropole tumulaire,
alignement des altitudes en bout de pale,
alignement des éoliennes et régularité des espacements,
réduction de la taille des éoliennes à proximité des habitations,
limitation du nombre de mâts,
bourse aux arbres et création de haies paysagères.

Acoustiques

éloignement minimum de 814 m des habitations,
réduction de la taille des éoliennes les plus proches,
mise en place de serrations (réduction du bruit par réduction des turbulences),
bridage si dépassement des seuils réglementaires (+5 dB le jour / +3 dB la nuit),
limitation du nombre de mâts.

Les réponses d’Akuo aux questions du territoire

Le projet éolien de la Seille prévoit plusieurs retombées économiques et actions d’accompagnement à destination du territoire

Retombées fiscales

Les taxes annuelles sont estimées à au minimum 230 000 € par an (IFER) pour un projet de 6 éoliennes de 4,2 MW.

Elles sont réparties comme suit :
– commune (minimum 20 %) : environ 46 000 €
– EPCI (50 %) : environ 115 000 €
– département (30 %) : environ 69 000 €

À cette taxe s’ajoutent d’autres recettes fiscales, comme la taxe foncière et la cotisation foncière des entreprises.

Loyer pour les communes

Un loyer annuel d’environ 20 000 € est prévu pour les parcelles et servitudes communales de Morville-sur-Seille.

Loyer lié au survol du chemin communal de Lesménils.

Mesures d’accompagnement prévues

Le projet prévoit également plusieurs actions visant à accompagner le territoire :

un investissement participatif, accessible à partir de 50 € pour les riverains
une réduction des factures d’électricité d’environ 150 € par an et par foyer pendant 5 ans, via un fournisseur alternatif partenaire
le recours à des entreprises locales pendant la phase de chantier et d’exploitation
l’entretien et la remise en état des routes et chemins d’accès utilisés
des visites pédagogiques pour les écoles pendant l’exploitation
la création de chemins pédagogiques sur site
une bourse aux arbres et la création de haies paysagères
l’enfouissement d’une ligne électrique HTA

Les réponses d’Akuo aux questions du territoire

La calendrier du projet

2023

• Mai – Présentation en conseil communal (Morville-sur-Seille)
• Juin – Présentation en conseil communal (Lesménils)
Délibérations favorables des communes de Morville-sur-Seille et Lesménils
Lancement des études de pré-faisabilité
• Rencontres régulières des maires et adjoints (Morville-sur-Seille & Lesmenils)
• Retour favorable de l’armée
Lancement des études environnementales

2023
2024

• Rencontres régulières des maires et adjoints (Morville-sur-Seille & Lesmenils)
• Définition de la zone d’étude en Zone d’accélération des Énergies Renouvelables éolien (ZAER) par les communes
Rencontre de l’Unité départementale de l’architecture et du patrimoine : choix d’exclusion de la zone de servitude autour de la nécropole tumulaire de Lesménils
Étude CGX de compatibilité d’un projet avec les contraintes aéronautiques de l’aviation civile
Études environnementales – 4 saisons : plus d’une quarantaine de passages au sol sur la flore et habitats ; les chiroptères ; l’avifaune ; mammifères, reptiles, amphibiens et entomofaunes
• Février à août : études environnementales optionnelles spécifiques sur les milans et la cigogne noire
• Décembre : réalisation d’une étude géotechnique

2024
2025

Réalisation des études techniques, paysagères et acoustiques
• Janvier – installation d’un mât de mesure pour mesurer le vent
• 27 janvier – Permanence publique (Lesménils)
• 28 janvier – Permanence publique (Morville-sur-Seille)
• Mars à octobre : Étude environnementale optionnelle, écoute en hauteur des chiroptères (chauves-souris)
• Mars : Communication du premier livrable de réponse aux questions des riverains et élus venus aux permanences publiques
• 18 juin – Rencontre Communauté de communes du bassin de Pont-à-Mousson
• 26 juin – Passage Pôle Énergies 54 (Recueil des avis et recommandations des directions paysagères, environnementales et techniques de la DDT 54, de la DREAL Grand Est. Discussion avec la chambre d’agriculture)
• 30 septembre – Rencontre Préfet de Meurthe-et-Moselle et de la DREAL Grand Est 54
• 25 novembre – Groupe de travail citoyen (une dizaine de volontaires des deux communes d’implantation non intéressés financièrement par le projet)

2025
2026

• 25 février – Comité de projet (Lesménils)
• 4 mars – Réunion publique (Lesménils)
• Mai – Communication du second livrable de réponse aux questions des riverains et élus après les permanences publiques et réunions publiques
• à venir – Dépôt du projet (T2–T3)
• à venir – Enquête publique (3 mois) : permanences publiques et réunion publique d’ouverture et de clôture
• à venir – Diffusion des études finalisées

2026
2027

Appel d’offres de la Commission de régulation de l’énergie permettant de prétendre à, le tarif auquel la production du parc éolien sera vendue est garanti pendant 20 ans
Financement du projet (contractage d’un prêt ; Proposition de financement participatif ; Proposition de soumission aux contrats de réduction des factures d’électricité, prise en charge par le projet)
Études techniques géotechniques, archéologiques complètes

2027
2028

Construction
Raccordement du projet par Enedis
Premières redevances et taxes aux communes, Communauté de communes du bassin de Pont-à-Mousson, département
• Premiers électrons renouvelables injectés sur le réseau
Proposition de visite collective sur un parc éolien
Proposition d’intervention dans les écoles locales
Création du chemin pédagogique entre Morville-sur-Seille et Lesménils

2028
2029

• Mise en exploitation envisagée

2029
2030

• Suivi acoustique

2030

Les réponses d’Akuo aux questions du territoire
